Масло vs эмульсия для дерева в стройке: счёт объекта
Меня зовут Игорь, я технолог производства Yachidamo. Вопрос «масло vs эмульсия для дерева в стройке» прилетает ко мне не из кабинета закупок, а с площадки: доска уже принята, леса стоят, послезавтра заход на наружный контур. Отвечать в такой момент свойствами плёнки бесполезно. Я отвечаю этапами объекта: приёмка доски, подготовка, погодное окно, число заходов бригады, сдача, а следом срок, в течение которого подрядчик за эту сдачу отвечает. Числа своей линейки называю точные. Чужих норм расхода и сушки не выдумываю: у каждой банки свой техлист, и подставлять цифры за производителя я не имею права.
Масло vs эмульсия для дерева в стройке: одно слово на два разных состава
Первое, что я уточняю по телефону: о какой эмульсии речь.
На площадке этим словом зовут две разные вещи: опалубочную смазку под бетон и водоразбавимую пропитку по дереву. Материалы разные, задачи разные, а слово одно. Я на этом однажды поймал целую бригаду.
Дальше разговор идёт про второе значение. Эмульсия по определению — две несмешивающиеся жидкости, где одна раздроблена в другой каплями и удерживается эмульгатором. В составах по дереву каплями раздроблено масло, а несёт его вода. Вы наносите. Вода уходит в воздух, на доске остаётся сухой остаток. Сколько именно остаётся, пишет производитель в техлисте. Это первая цифра, которую я прошу найти.
Почему цепляюсь именно за неё. Литр эмульсии и литр масла в накладной выглядят одинаково, а на доску из них ложится разное количество вещества. Разницу закрывают либо толщиной слоя, либо лишним проходом. Поэтому счёт объекта я никогда не веду по цене литра. Веду по цене квадрата в той схеме нанесения, которую предписал производитель конкретной банки. У нас эта схема короткая: один расход на всю линейку и два слоя по регламенту.
Масло-воск устроен иначе. Водного носителя в нём нет, состав уходит в поры и работает изнутри волокна.
| Этап объекта | Водоразбавимая эмульсия | Масло-воск | Что взять из техлиста |
|---|---|---|---|
| Основание по влаге | предел пишет техлист, у водного он может стоять выше | просит просушенной | предельную влажность основания |
| Подготовка | вода поднимает ворс сильнее | ворс встаёт слабее | зерно межслойной шлифовки |
| Погодное окно | нижний порог — строка техлиста, а не свода | так же | температуру и влажность нанесения |
| Свежий слой | до высыхания уязвим | до высыхания уязвим | часы до дождестойкости |
| Зимняя логистика | порог промерзания задаёт техлист | холод меняет вязкость | температуру хранения и перевозки |
| Обновление | по схеме производителя | слой поверх старого без снятия | регламент подновления |
Дальше иду по строкам этой таблицы в том порядке, в каком они всплывают на объекте.
Влажность доски на площадке: что ложится на сырое, а что нет
Узел, на котором объект теряет деньги ещё до первой банки.
Свод правил по изоляционным и отделочным покрытиям, СП 71.13330.2017, тут помогает меньше, чем принято думать.
Пункт про влажные основания в нём действительно есть. Пункт 5.1.15: по влажным основаниям допускается наносить только грунтовочные или изоляционные составы на водной основе, а под грунтовку на водной основе поверхностной влаги быть не должно. Цитата дословная, только лежит она в разделе 5 «Изоляционные слои крыш» и говорит про грунтовку основания под кровельную изоляцию. К отделке деревянного фасада этот пункт отношения не имеет, и ссылаться на него в ППР на наружную обшивку нельзя. Я проверял специально, потому что такую ссылку однажды видел в чужом проекте и чуть не повторил.
С числами по дереву та же история. Они в документе есть, но в таблице 5.1, а она озаглавлена «Требования к основанию под кровлю»: деревянному настилу отведено не более 20% влажности, да и проверяют её по пункту 5.1.7 только при укладке пароизоляции приклейкой или наплавлением. На фасадную доску эта цифра не переносится. Отделку свод нормирует отдельно, в разделе 7, и предельной влажности основания под ЛКМ по дереву там не задаёт вовсе.
Отсюда вывод, неудобный для спора о носителе. Козырь у эмульсии по сырому основанию бывает, но подтверждает его не свод правил, а техлист конкретной банки: предел влажности под свой состав пишет производитель, и у водного он может стоять выше, чем у безводного. Стоит выше — вот и весь козырь; чужие числа я за производителя не подставляю. А отделочники в открытых регламентах работают жёстче любых сводов: для лиственницы называют не выше 14%.
Влагомер у меня в кармане всегда: три точки на пачке, отдельно торец, отдельно середина пласти. Разброс внутри одной поставки бывает такой, что спорить о составе уже поздно. Однажды я снял 24% в пачке, которую заботливо накрыли плёнкой на солнце. Плёнка сделала из штабеля парилку.
Порядок, который прошу держать на объекте:
- влагомер и три замера на каждую пачку, с записью в журнал производства работ;
- отдельный замер торцов, они тянут воду быстрее пласти;
- предельная влажность основания из техлиста того состава, который реально куплен;
- решение о заходе принимает прораб по прибору, а не по прогнозу;
- если доска сырая, вопрос переезжает с выбора состава на сушку и график.
Приёмку партии я разбирал отдельно: как проверить качество масла при приёмке.
Подготовка: ворс, лишний проход и час бригады на лесах
Вода поднимает ворс. Это не спорный тезис, а рабочий регламент: в открытых материалах по покраске древесины водными составами промежуточная шлифовка абразивом 150 после первого слоя названа обязательной, а сильнее всего ворс встаёт на сосне и ели. Масляные системы поднимают его заметно слабее.
В цеху это неприятно. В стройке это дорого.
На участке отделки межслойная шлифовка делается на столе, с вытяжкой и пылесосом. На фасаде тот же проход означает, что люлька идёт по всей площади ещё раз: с абразивом, в средствах защиты, с уборкой пыли внизу. Для 180 квадратов наружного контура это отдельная операция в графике, а не строчка «пройтись рукой перед вторым слоем». Про то, как эту проблему снимают на посту в цеху, я писал в разборе масло на водной основе vs растворитель для цеха.
Оговорка честная. Масло ворс поднимает слабее, но подготовку не отменяет: следы барабанного станка оно вытянет и покажет.
Масло vs эмульсия для дерева в стройке: температура и календарь захода
Тут свод правил цифры даёт, но брать их надо из своего раздела, иначе в спецификацию уедет ссылка на кровлю.
Отделку нормирует раздел 7. Пункт 7.1.1: отделочные работы в помещениях следует проводить при температуре от 5 °С до 30 °С, если иное не указано производителем материала, — и это про любой материал, а не только про водный. Пункт 7.1.3: фасадные отделочные работы со строительными растворами укладываются в тот же коридор от 5 °С до 30 °С. Пункт 7.1.4: малярные работы красками на органических растворителях допускаются при температуре не ниже минус 10 °С. А знаменитая пятёрка «для составов на водной основе» — это пункт 5.1.12, снова раздел про изоляционные слои крыш, и в ППР на фасад ей делать нечего.
И сразу оговорка, без которой минус десять превращается в ловушку. Наша линейка — короткие составы с натуральными восками, а не краски на органических растворителях, и подводить её под пункт 7.1.4 я не стану. Температуру нанесения нашей конкретной банки я по памяти тоже не назову: она идёт в техлисте под позицию, менеджер выдаёт его вместе с тест-китом. Гадание тут обходится дороже одного звонка.
Что из этого следует для графика — и здесь я обязан притормозить сам. Пункт 7.1.1 написан про работы в помещениях, пункт 7.1.3 — про фасад, но со строительными растворами. Отделочное ЛКМ по дереву на наружной стене свод температурой не нормирует вовсе, и вписать коридор от 5 °С до 30 °С в ППР на обшивку как норму свода — та же подмена области, что ссылка на кровельный пункт. В графике я держу этот коридор как отраслевую практику: те же +5…+30 °С называют открытые регламенты по покраске древесины, и водный контур с масляным свод правил тут не разводит. Обязательным порог делает не он, а техлист вашей банки. Осенний объект в Приморье легко уходит ниже пятёрки на две недели, и вопрос звучит так: есть ли на руках документ, который разрешает работать ниже. Если нет, встаёт вся отделка, а бригада продолжает получать зарплату.
А вот что подтверждено с нашей стороны и годится прямо в график работ:

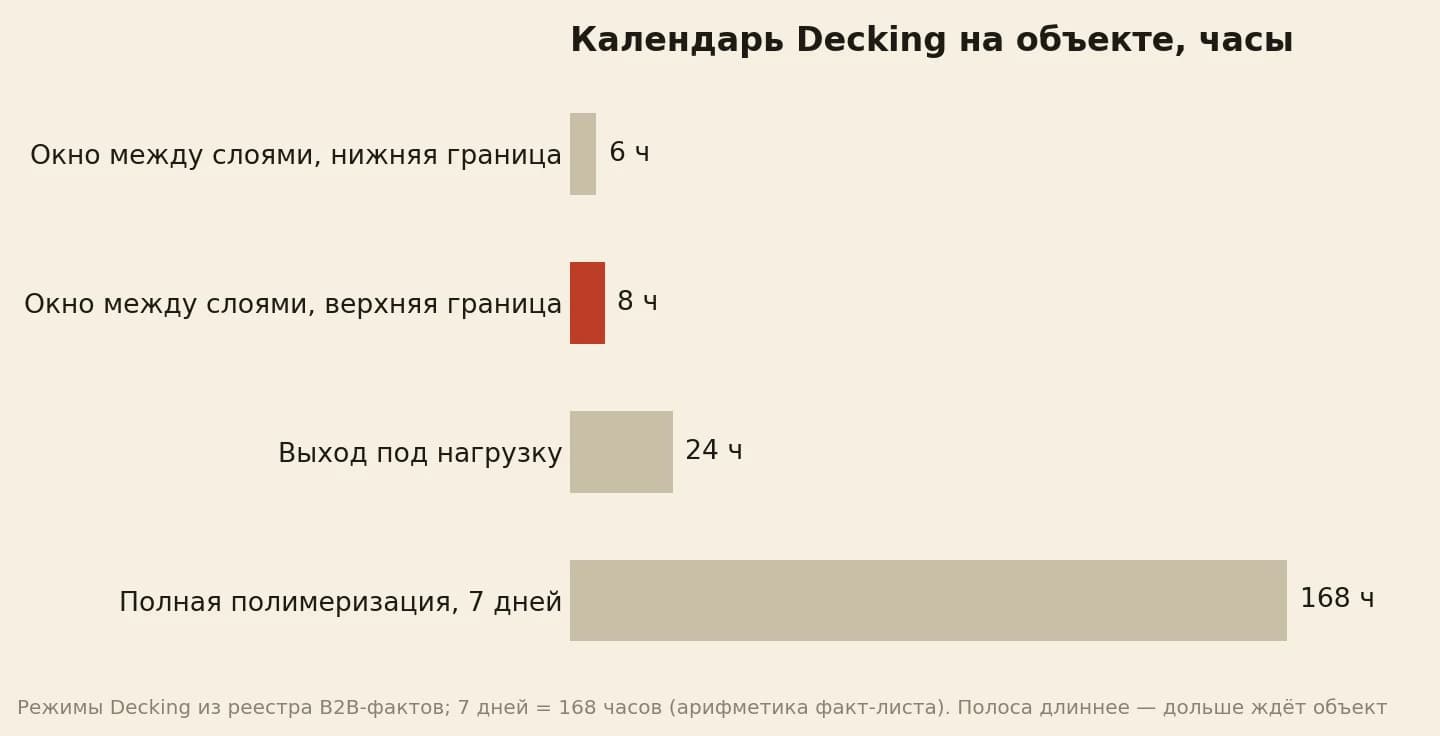

| Позиция | Между слоями | Под нагрузку | Полная полимеризация |
|---|---|---|---|
| Decking | 6–8 ч | 24 ч | 7 дней |
| Exterior Wood Finish | 6–8 ч | 24 ч | 7 дней |
| Interior Wax | 12–24 ч | отдельно не нормируем | 7 дней |
| Sauna Paraffin | 12 ч | отдельно не нормируем | 7 дней до топки |
| Food Contact | 12–24 ч | отдельно не нормируем | 7 дней до контакта с пищей |

Планировать график надо по верхней границе окна. Нижнюю в сырую осень вы не увидите ни разу.
Полимеризация — отдельная строка, которую прорабы теряют чаще всего. Семь дней стоят у всей линейки, и это не срок до сдачи: ходить по настилу можно через сутки. Речь про момент, когда покрытие набирает окончательные свойства.
Дождь и роса: чем рискует свежий слой
Тот же свод правил формулирует ещё два требования — на бумаге скучных, на объекте дорогих.
Пункт 7.5.2: до высыхания состава поверхность защищают от прямых солнечных лучей. Пункт 7.5.4: следующий слой наносят после высыхания предыдущего. Оба написаны про малярные работы вообще, без привязки к носителю.
Отсюда рабочее следствие. Свежий слой уязвим у любого состава. Вопрос не в том, боится он воды или нет, а в том, сколько часов длится это окно и попадает ли оно в ваш прогноз.
Я держу простое правило захода: последний слой дня кладём так, чтобы до заката оставалось время на высыхание. Роса на северной стороне садится раньше, чем кажется. Однажды бригада начала слой в шесть вечера в апреле, ночью ушло в минус три, и к утру по северному фасаду встали белёсые разводы. Переделывать пришлось всю сторону. Локально такое не правится.
Зимняя площадка: мороз в кузове и остаток в таре
Дальневосточная зима проверяет закупщика лучше любых слов на этикетке.
Водный носитель мороза не любит, а вот чем закончится ночь в минус для конкретной банки, решает не моё мнение, а её техлист: одни производители заявляют несколько циклов заморозки, другие промерзание запрещают прямо. Поэтому правило простое: морозный порог хранения и перевозки ищется в документе на позицию до того, как машина выйдет в рейс. Бьёт он дважды: на перевозке в неотапливаемом кузове и потом на складе, который у многих занимает угол холодного ангара.
Мне приходилось принимать материал, сутки простоявший на морозе под тентом: разговор с водителем в такой момент уже поздний.

По нашей стороне подтверждённый срок один: закрытая, невскрытая банка живёт 5 лет, то есть 60 месяцев. На початую тару я этот срок не переношу и конкретного числа для неё не называю. Остаток проверяю руками: смотрю однородность, делаю выкраску на обрезке той же породы, что лежит на объекте. Дату вскрытия ставлю маркером на крышке в тот же день. Через месяц её никто не вспомнит.
Условия складского хранения разбирал подробно здесь: хранение ЛКМ на складе.
Смета объекта 180 м²: литры, банки и цена лишнего прохода
Теперь рубли. Беру модель, которую присылают чаще прочих: наружный деревянный контур 180 м² под Decking, розница 3 835 ₽ за литровую банку. Работа бригады в расчёт не входит, только материал.
Норма у нас одна на всю линейку: около 50 мл на квадрат за слой. Литровая банка закрывает 20 м² в один слой и 10 м² в два. Опт-короб на 6 л держит 120 м² в слой и 60 м² в два.

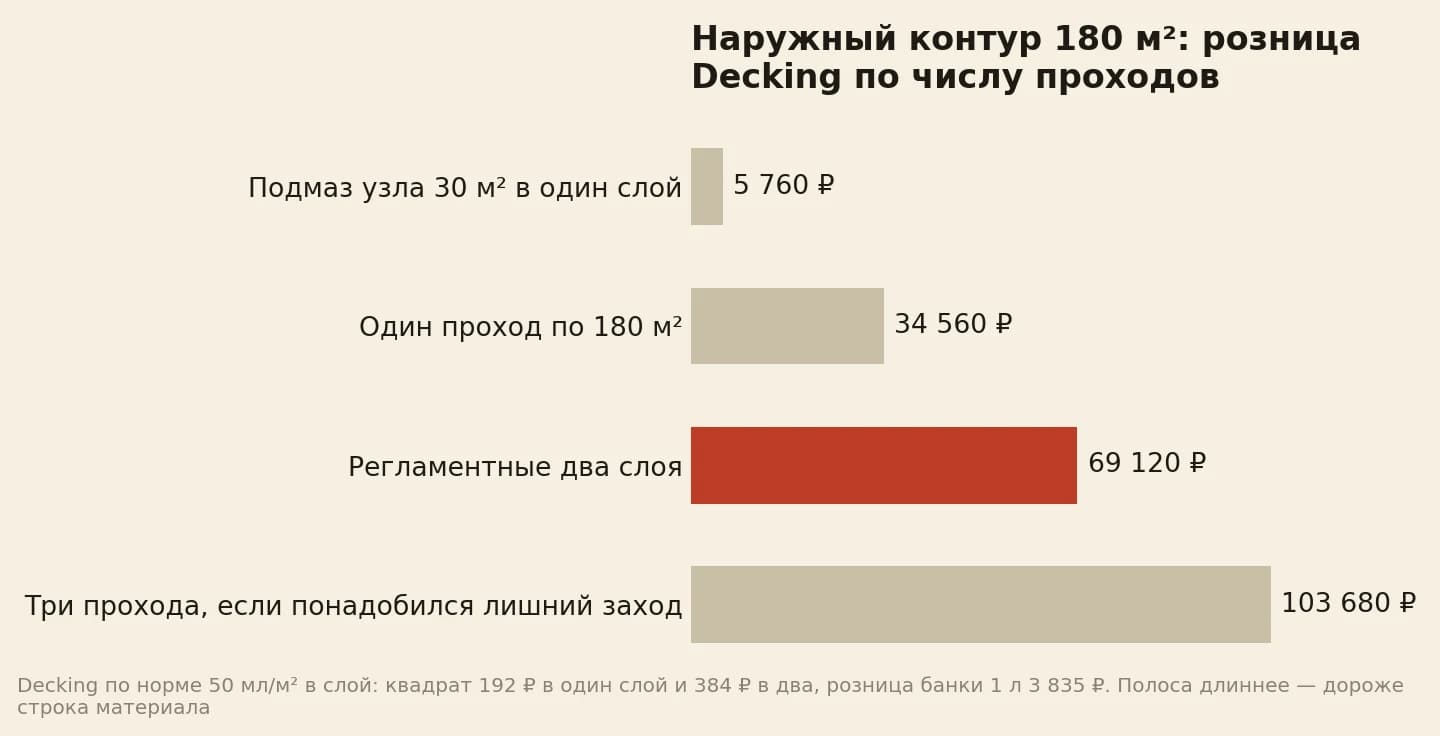

- один проход по объекту: 9 л, 180 × 192 ₽ = 34 560 ₽;
- регламентные два слоя: 18 л, 180 × 384 ₽ = 69 120 ₽, это 18 литровых банок и 3 короба;
- три прохода, если схема потребовала лишний заход: 27 л и 103 680 ₽;
- подмаз одного узла 30 м² в один слой: 1,5 л и 5 760 ₽.
Оговорка для тех, кто будет сверять смету со счётом. Цена квадрата у меня округлена: литровая банка за 3 835 ₽ даёт 191,75 ₽ за квадрат в слой, а я считаю по 192. На восемнадцати банках расхождение с прайсом — 90 ₽: в счёте выйдет 69 030 ₽ против моих 69 120 ₽. Для планирования это ноль, при сверке разницу лучше знать заранее.

Между первой и последней строкой списка лежит вся цена ошибки с носителем. Локальная правка стоит копейки. Незапланированный проход по всей площади забирает половину материального бюджета объекта, и берётся он ровно оттуда, где ворс встал не вовремя или слой лёг на сырое.
Тот же контур бесцветным Exterior Wood Finish в два слоя даёт 102 420 ₽ и 36 банок по 0,5 л, тоже 3 короба, — и здесь хвост округления свой: по прайсу 36 × 2 846 ₽ = 102 456 ₽, счёт выйдет на 36 ₽ больше сметы. А интерьерный контур на 60 м² под Interior Wax обходится в 29 220 ₽, это 12 банок и один короб, и вот тут округления нет вовсе: 12 банок по 2 435 ₽ сходятся с ценой квадрата рубль в рубль.
Про запас скажу отдельно: его считают неправильно чаще всего. Подрезки, торцы, перила съедают больше плоскости, а докупать литр в середине захода означает вторую доставку и паузу в графике. Я закладываю запас не процентом, а целой банкой на каждый обособленный узел: ступени, перила, зашивка свесов. Нераспечатанная банка мёртвым остатком не становится: закрытая тара живёт 5 лет и уходит в подмаз следующей весной.
Отдельно для тех, кто не только красит, но и держит перепродажу. Маржа партнёра доходит до 40–45% от розницы. В рублях с банки это до 1 534–1 726 ₽ на литровом Decking и до 1 138–1 281 ₽ на полулитровом Exterior Wood Finish. Оптовые цены мы держим в кабинете и в открытом тексте не публикуем.
Границы: чего масло в стройке не закрывает
Скажу прямо, где кончается моя зона, чтобы вы не вписали в спецификацию лишнего.
Масло не сушит доску и не заменяет выдержку, не превращает мягкую породу в твёрдую, не работает антисептиком и не заменяет огнезащиту, если проект их требует. Открытый наружный контур подновляется, и «покрыл и забыл» про наружку не работает в принципе.
Срок службы покрытия мы не обещаем ни в статье, ни в спецификации, и цифр по нему не называем.
А вот срок вашей собственной ответственности держать в голове стоит. Статья 756 ГК РФ отсылает к правилам статьи 724 и ограничивает предельный срок обнаружения недостатков строительных работ пятью годами. Пять лет вы отвечаете за фасад. Решение о составе принимаете за пять минут в разговоре со снабженцем.
Пять лет — это ещё и срок годности нашей закрытой банки. Совпадение случайное, и путать эти сроки нельзя. Один про вашу ответственность перед заказчиком, второй про невскрытую тару на складе.
Партия под объект: фасовка, склад и вход в опт
Тара у нас только банки: 0,5 и 1 л плюс опт-короба на 6 и 12 штук. Канистр и вёдер нет, двадцатилитровых фасовок тоже. В стройке это и минус, и плюс: партия дробится по бригадам без перелива, а вскрытая банка не тянет за собой остаток на весь объект.
Минимальный заказ в программе — от 30 000 ₽, и считают его по ценам кабинета, а не по рознице. Переводить порог в банки и короба по розничному прайсу смысла нет. Объект такого масштаба порог перекрывает. Точную сумму заявки менеджер подтверждает прайсом после регистрации, а на первый заказ действует скидка 10%.
Если вы не только красите, но и держите полку под свои объекты, посмотрите на коридор за литр. Osmo идёт примерно по 7 900–10 100 ₽, Biofa примерно по 1 800–5 000, Tikkurila примерно по 550–1 900, Neomid примерно по 930–1 550. Наша линейка в пересчёте на литр укладывается в 3 835–5 926 ₽: Decking 3 835, Sauna Paraffin 4 576, Interior Wax 4 870, Exterior Wood Finish 5 692, Food Contact 5 926.
Это не дно полки. Ниже Osmo, выше массового сегмента — доступный премиум, которого в строймаге на каждом углу нет.
Что ещё стоит знать до заявки:
- договор, НДС и ЭДО через Диадок или СБИС;
- отгрузка со склада за 24 часа, склады во Владивостоке и в Москве;
- три типа партнёров: производство, розница и дизайн-архитекторы, раздельных порогов между ними нет;
- бесплатный тест-кит: 5 флаконов по 100 мл, техлисты и консультация;
- Decking идёт в 12 цветах, Exterior Wood Finish и Food Contact бесцветные.
Тест-кит в стройке имеет отдельный смысл. Флакон на 100 мл закрывает около 2 м² в один слой. Этого хватает, чтобы выкрасить узел вашей доски, снять влагомером реальные цифры и померить окно между слоями на вашей погоде, а не на моей.
Масло vs эмульсия для дерева в стройке: итог для расчёта
Свожу к трём строкам, которые подрядчик проверяет сам.
Первая. Спор о носителе решается не свойствами плёнки, а влажностью доски и температурой воздуха в те две недели, когда бригада выйдет на контур. Оба параметра меряются приборами, а не мнением снабженца.
Вторая. Цену держит не литр в накладной, а число проходов по площади. На 180 квадратах разница между двумя проходами и тремя составляет 34 560 ₽ материала, и берётся она из подготовки, а не из прайса.
Третья. Числа по чужой банке идут из чужого техлиста. Свои я назвал там, где они у нас зафиксированы: 50 мл на квадрат в слой, окна сушки, 7 дней полимеризации, 5 лет на закрытую тару, фасовки и розницу. Температуры нанесения в этом списке нет намеренно — она стоит в техлисте под позицию, и выдумывать её я не буду.
Дальше два шага. Линейку и техлисты можно посмотреть в каталоге портала, а чтобы получить условия под свой объём и запросить прайс, зарегистрируйтесь в кабинете. Напишите в заявке площадь контура, породу и месяц, на который назначен заход: по этим трём строкам менеджер соберёт расчёт и подберёт тест-кит.
