Масло для лиственницы: террасы, строительство и погодное окно
Прораб на объекте сказал мне: покроем, когда достроим. Достраивали в июле, и это вышло самой дорогой фразой того лета.
Меня зовут Сергей, наружкой я занимаюсь одиннадцатый год. Террасы, фасады, заборы.
Лиственница у меня идёт чаще всех прочих пород вместе взятых. И почти каждый раз она попадает в смету последней строкой, а в график работ не попадает вообще.
Хотя покрытие такой же этап монтажа, как лаги и крепёж. Ниже мой счёт по одному настилу на 42 квадрата и два числа, по которым я теперь двигаю дату выхода бригады.
Неделя, которую съело слово «потом»
Тот объект я вёл в позапрошлом сезоне. Настил закончили к двадцатым числам июля, заказчик уже расставлял мебель.
Покрывать вышли на следующий день. К обеду пошёл дождь, к вечеру второй.
Дальше десять суток мы ловили сухое окно между ливнями. Бригада уехала на другой адрес, я приезжал один, трогал доску ладонью и уезжал обратно.
Каюсь, я сам согласился на это «потом». Знал ведь, какой у нас июль.
Доска приезжает с двумя числами
Теперь про влажность я спрашиваю до того, как машина выйдет со склада поставщика. Целевым диапазоном для монтажа считают 12–14 процентов, так пишут в разборах по выбору террасной доски.
Влагомер у меня в сумке лежит рядом с рулеткой. Три доски из пачки, наугад. Проверил, записал цифру в блокнот при водителе.
Показало выше, значит материал ещё будет отдавать воду и двигаться. Смысла покрывать в этот момент нет: слой ляжет на доску, которая через месяц изменит геометрию.
Мне однажды привезли партию, отлежавшую под открытым небом на площадке поставщика после дождливой недели, и по бумагам она проходила как сухая, а влагомер показал совсем другое, так что машину я развернул прямо на въезде.
Скандал был. Зато настил стоит четвёртый год.
Второе число живёт не в накладной, а в календаре. О нём чуть ниже.
Лиственница тяжелее сосны на треть
Пачку лиственницы бригада разбирает медленнее, чем пачку сосны, и дело не в лени.

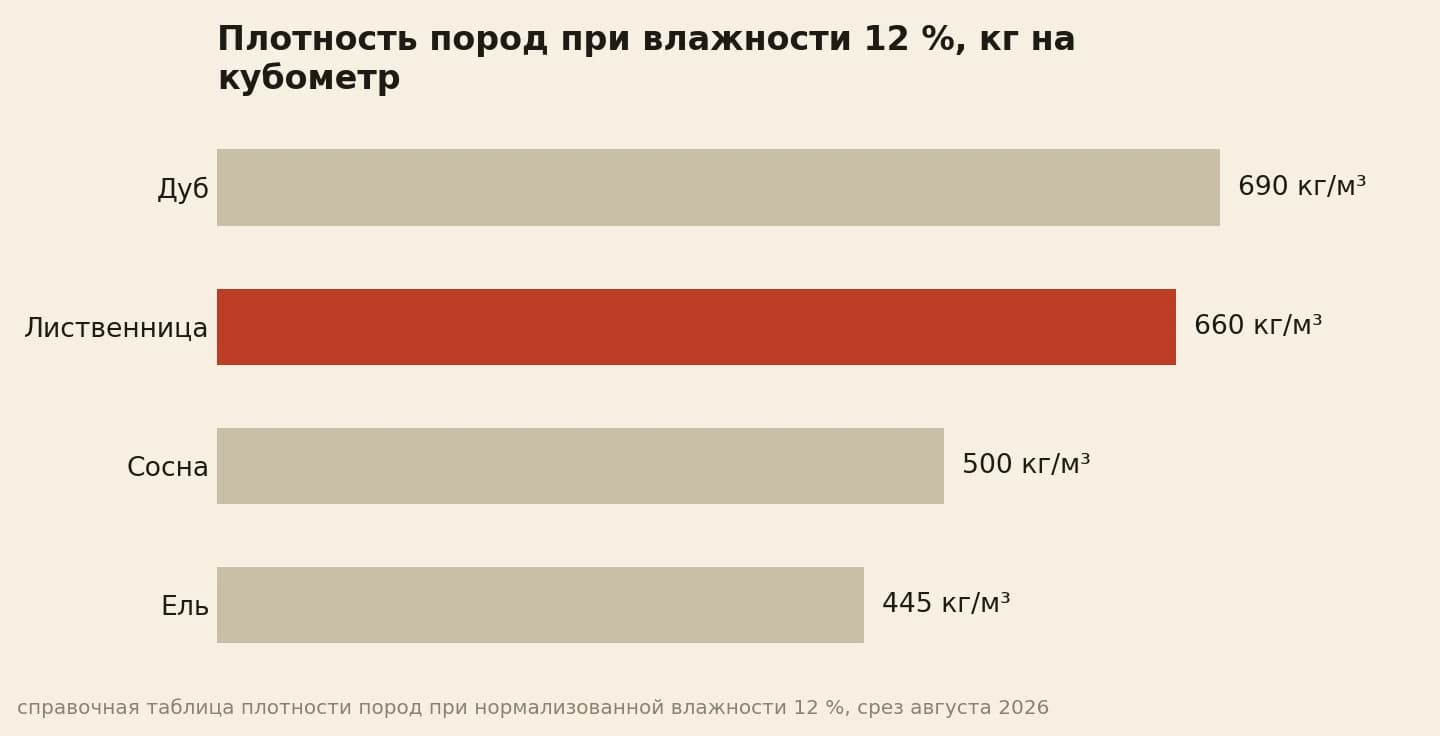

По справочным таблицам при влажности 12 процентов лиственница даёт 660 килограммов на кубометр. Сосна 500, ель 445, дуб рядом с лиственницей на 690.

Разница с сосной около трети. На объекте она превращается в лишнего человека на подаче доски и в другой темп смены.
Под кистью плотная древесина ведёт себя иначе. Состав уходит в неё медленнее, и излишек стоит сверху дольше привычного.
Норму я при этом не трогаю. Пятьдесят миллилитров на квадрат в слой, одна цифра на всю линейку.
Меняю я не расход, а руки. Тряпка в левой, возврат на пройденный участок минут через двадцать, лишнее снимаю.
Раньше я лил щедрее, считая, что плотная доска возьмёт больше. Она не берёт. Она копит излишек сверху, и на солнце он встаёт липкими пятнами.
Сорт я выбираю до того, как думать про масло
Квадрат доски 34 на 142 в сорте Экстра стоил 5 000 рублей по прайсу поставщика на август 2026. Прима 4 300, сорт А 3 200.
Разница между Экстрой и сортом А почти в полтора раза, и она вся про сучки и про геометрию.
Масло геометрию не правит. Кривую доску оно сделает кривой и красивой, вот и вся разница.
При приёмке я кладу правило и смотрю прогиб: ориентир около 1–2 миллиметров на погонный метр. Что хуже, уходит на подрезку или в отказ, пока машина ещё под разгрузкой.
Торцы я крашу до укладки
Свежий рез пьёт вдоль волокна жадно, куда охотнее пласти. На собранном настиле до этих торцов уже не добраться никакой кистью.
Поэтому у меня отдельная операция: доску разложить на козлы, пройти все резы, дать встать. Полдня работы на 42 квадрата.
Однажды я этот шаг пропустил, торопился под сдачу. Через сезон именно по торцам у ступеней пошло потемнение, и переделывал я его уже за свой счёт.
Считать это я тогда сел вечером на кухне и вышло, что полдня, сэкономленные на козлах, обошлись мне в два дня разборки ступеней, шлифовку и полторы банки материала сверх сметы. Плохой размен.
Низ доски крашу выборочно, там где настил лежит близко к грунту. Не потому что так велено, а потому что снизу к нему потом не подлезешь.
Где в графике стоит покрытие
Второе число, обещанное выше: дни с осадками.

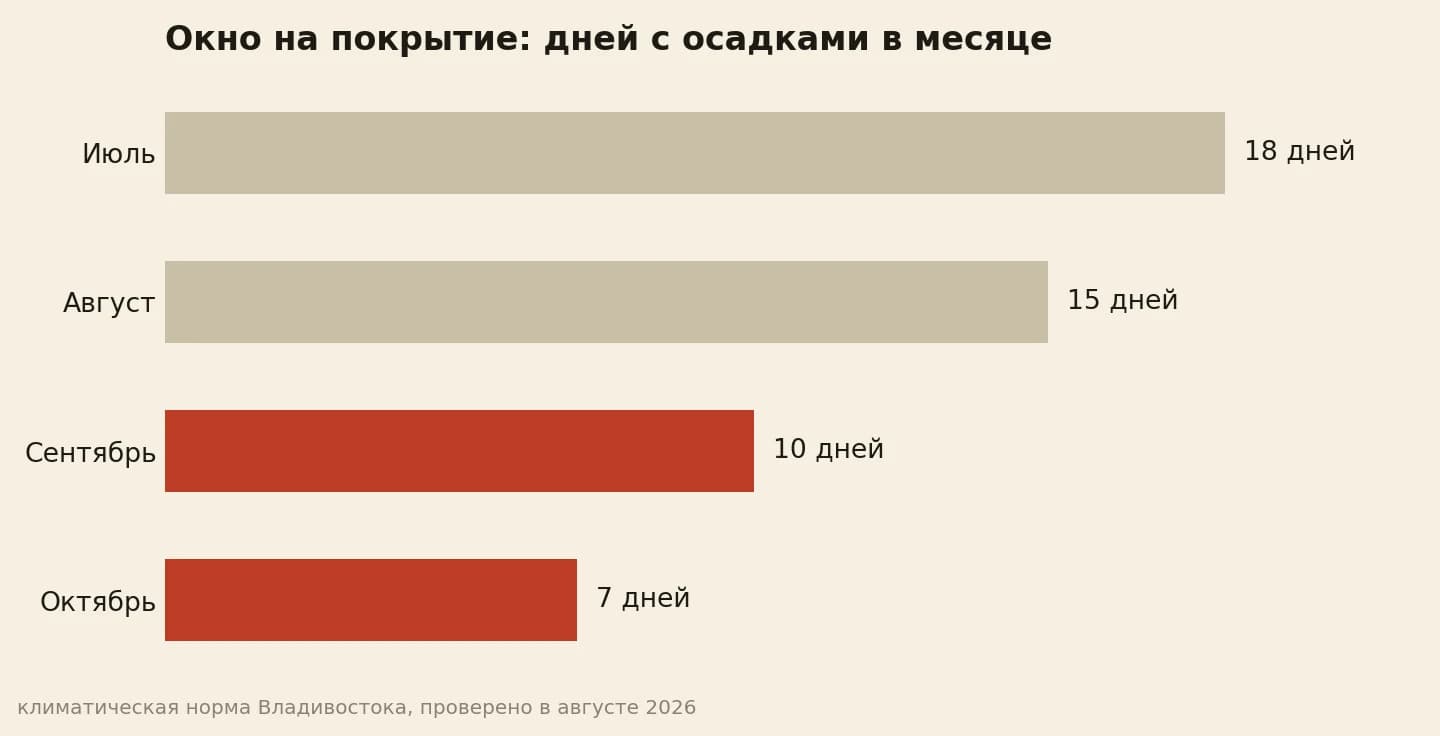

По климатической норме Владивостока в июле набегает 18 дней с осадками, в августе 15. В сентябре уже 10, в октябре 7.
Средняя влажность воздуха идёт следом: 92 процента в июле против 65 в октябре.
Вот и весь мой календарь. Настил под покрытие я стараюсь ставить на вторую половину сентября, а монтаж подгоняю под эту дату, а не наоборот.
Если объект всё равно сдаётся в июле, закладываю на покрытие не два дня, а неделю. Объяснить это заранее дешевле, чем приезжать пятый раз.
Счёт по террасе на 42 квадрата

Настил вышел 42 квадрата по обмеру. В два слоя это 4 200 миллилитров, то есть 5 банок Decking по литру.
Остаток в 800 миллилитров как раз уходит на торцы и подрезку. Первый слой на такую площадь двое проходят за смену.
Материал по рознице: 16 128 рублей, из расчёта 384 рубля за квадрат в два слоя.
Доска на тот же настил, сорт Прима 34 на 142, стоила 180 600 рублей по тому же прайсу.
Девять процентов. Столько весит защита против цены пиломатериала, и эту пропорцию я показываю, когда слышу «а нельзя подешевле».
Под сезон беру коробом. Шесть литров закрывают 60 квадратов в два слоя, полторы такие террасы.
Хвост от короба я не считаю потерей, потому что он всегда находит себе работу на ступенях, на ограждении или на следующем адресе, где заказчик просит подновить прошлогодний настил перед гостями.
Что я теперь отдаю прорабу
Одна бумажка, три строки. Влажность доски на приёмке, дата покрытия, запас дней на дождь.
Прораб её вешает рядом с графиком работ. Вопрос «когда красим» после этого не всплывает: дата стоит в общем плане, а не в голове у меня одного.
Про первый заход и последующий уход у меня есть отдельный разбор, масло для террасы: первичка и уход. Здесь я про то, куда покрытие встаёт в стройке.
Условия по объёмам и режимы под каждый состав лежат в кабинете для юрлиц. Там же дают тест-кит, пять флаконов по 100 миллилитров: хватает прогнать состав на обрезке своей партии до выхода бригады.
А у тебя покрытие стоит в графике стройки отдельной строкой или всё ещё живёт последней строчкой сметы?
