Каркасные панели: стены встали за день, а фасад занял неделю

Каркасные панели для дома и мастерской: что приезжает с завода, чем панель отличается от СИП, как собрать стены за день и почему стыки и фасад важнее скорости.

Линейка масел Yachidamo: пять банок на деревянной поверхности

Рекомендуемые товары

Каркасные панели: стены встали за день, а фасад занял неделю

Панели привезли в среду, под дождём. Водитель сгрузил их на поддоны у будущей мастерской и уехал, а я пошла смотреть упаковку. На двух панелях плёнка была порвана по углу, и край утеплителя внутри уже потемнел от воды.

Так началась моя мастерская 4 × 6 из заводских панелей. Каркасные панели я выбрала ради скорости: стены должны были встать за день. Они и встали. Но всё остальное заняло больше, чем я думала, и главное оказалось не там, где обещала реклама.

Что приезжает с завода

Каркасная панель — это кусок обычной каркасной стены, собранный под крышей цеха. Один производитель делает каркас из сухого строганого бруса 144 мм, ставит внутрь негорючую минеральную вату плотностью 60 кг/м³ и обшивает снаружи цементно-стружечной плитой 12 мм. Другой собирает раму из досок камерной сушки, закрывает снаружи плитой ОСП 9 мм, а изнутри парозащитной мембраной.

Производитель с цементно-стружечной плитой пишет, что дом 120 м² у них монтируют за 3 дня, а от идеи до готового дома уходит 2–3 месяца. Второй обещает коробку под крышу за 1–2 недели.

Разница между заводами большая, и её стоит выяснить до оплаты. Сроки, толщина утеплителя, чем закрыта панель снаружи — всё это пишут в разных местах сайта, а иногда только в договоре. У одних окна монтируют в панели прямо на заводе. У других базовый комплект приезжает без окон и дверей. Мой был как раз таким: окна в проёмы я собрала и поставила сама.

Почему панели, а не СИП

Меня часто спрашивают, чем это отличается от СИП-панелей. В СИП утеплитель — это пена, склеенная с двумя плитами в один сэндвич. Стоек внутри нет. В каркасной панели стоит настоящий деревянный каркас, а между стойками лежит вата, которую при желании можно вынуть и заменить.

Для мастерской это решило вопрос. У меня станки, стружка и пыль, и мне хотелось, чтобы в стене была вата, которую производитель прямо называет негорючей. Второй довод пришёл позже, в дождливую среду. Мокрую вату из панели можно заменить. Мокрую пену из склеенного сэндвича — нет.

Стены за восемь часов

Основание я проверила заранее: обвязка на сваях, диагонали сошлись до сантиметра. Панели не прощают кривого низа. Если основание гуляет, углы не сойдутся, и первую же панель придётся подрезать по месту.

Работали втроём. Сначала я попробовала поставить угловую панель вдвоём и быстро передумала: её надо держать, выставлять по уровню и притягивать одновременно. С третьим человеком дело пошло быстро. Панели стыкуются между собой торцами стоек, их стягивают саморезами через обвязку. Стены встали за 8 часов, с перерывом на обед.

Один раз всё-таки пришлось подрезать. У двери обвязка оказалась на 5 мм выше, чем по чертежу, и панель не входила в угол. Двадцать минут с рубанком. Ничего страшного. Но этот угол стоило промерить заранее.

Две мокрые панели

Панели с порванной плёнкой мы не поставили сразу. Изнутри я сняла мембрану, вынула вату, намокшую по краю на ладонь, и оставила каркас сохнуть под навесом до утра. Утром поставили новую вату, закрыли мембраной и проклеили.

Производитель сказал бы, что это моя ошибка: хранить панели надо на поддонах и под крышей. Он прав. Я просто не рассчитывала на дождь в день доставки. Теперь я бы договорилась о навесе ещё до звонка водителю.

Расход и стоимость

Сколько уйдёт масла и во что обойдётся метр

Расчёт по Yachidamo Oil Exterior Wood Finish — банка 0.5 л за 2 846 ₽.

Расход на слой
60–80мл/м²

Слоёв: 2

Хватит на
3–4м²

Банка 0.5 л, 2 слоя

Обработка 1 м²
680–910₽

5 692 ₽ за литр

Разброс зависит от породы и подготовки: плотный дуб впитывает по нижней границе, рыхлая сосна и торцы — по верхней.

Стыки и проклейка

Швы между панелями — самое слабое место такой стены. На заводе каждую панель закрыли плёнкой целиком, а между ними на участке остаются щели. Их заполняют утеплителем, изнутри проклеивают мембрану лентой, снаружи — ветрозащиту.

Проклейка заняла у нас 6 часов. Меньше, чем стены, но я бы не экономила на ней ни минуты. Холодный угол в каркасном доме почти всегда там, где стык панелей закрыли на скорую руку.

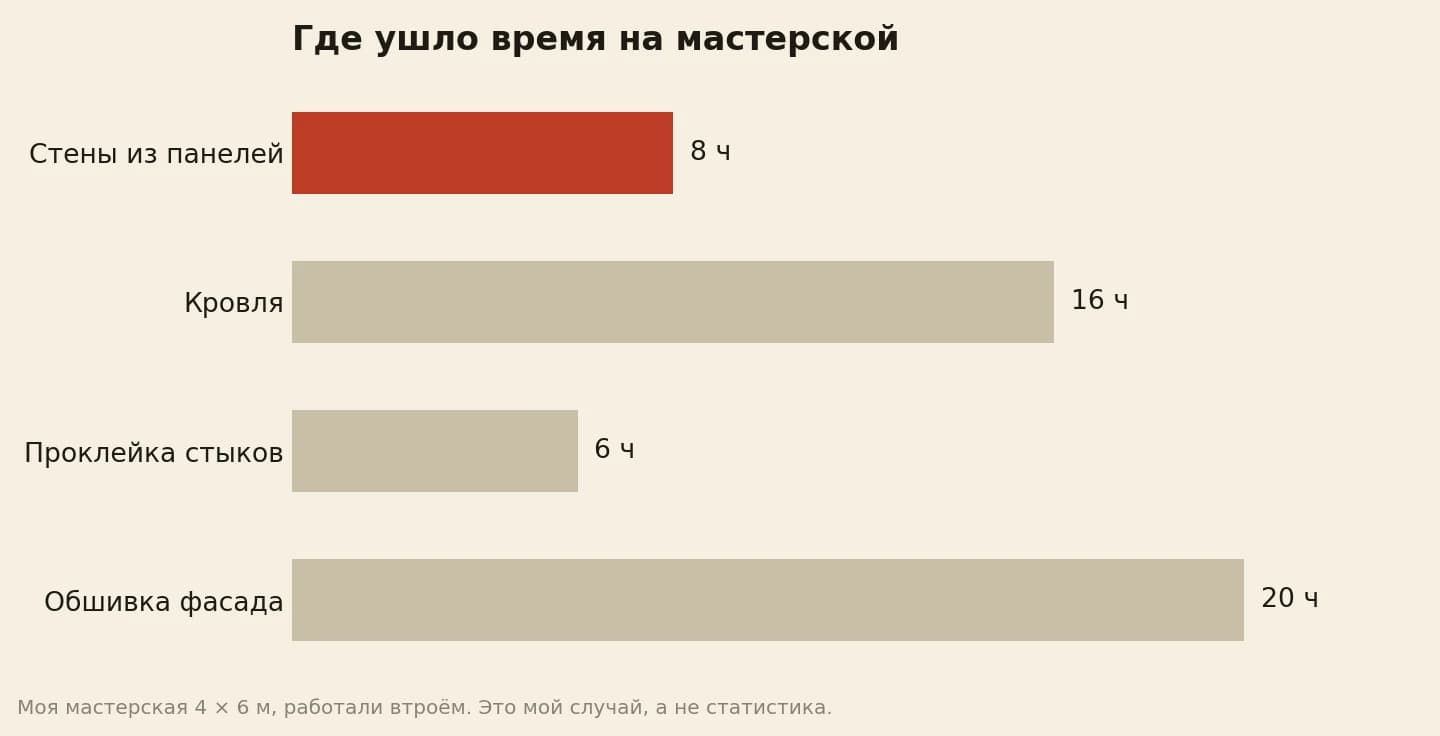

Время сборки мастерской 4 × 6 из каркасных панелей: стены 8 часов, кровля 16, проклейка стыков 6, обшивка фасада 20 часов

По графику видно, что стены — самая короткая строчка. Кровля заняла вдвое больше, фасад — больше всего остального.

Кровля вдвое дольше стен

Стропила в моём комплекте приехали отдельными досками, а не готовыми панелями. Их мы ставили уже по месту, как на любой каркасной постройке. Потом мембрана, обрешётка, кровля. Шестнадцать часов. Дождь, кстати, больше не приходил. Повезло.

Если бы я выбирала комплект снова, я бы спросила про кровельные панели. Некоторые заводы делают и их. Стены за день впечатляют, но без крыши они стоят под дождём ровно столько, сколько вы её ставите.

Фасад на неделю

Снаружи панели закрыты плитой, а её от дождя надо закрыть. Мы набили по стойкам обрешётку, оставили вентзазор снизу и сверху и зашили стены строганой доской. Двадцать часов работы на мастерскую 4 × 6. Доска получает весь дождь и всё солнце, поэтому я покрыла её Exterior Wood Finish.

Фасад по периметру 20 м при высоте 2,5 м дал 50 м², за вычетом окон и двери около 44 м². В два прохода это 88 м², девять банок по 0,5 л. Вышло 25 614 рублей. Второй проход клала на следующий день, по впитавшемуся первому. Ветошь в тот же час отправилась за дверь, в воду: под верстаком стружка, а сохнущая промасленная ткань может загореться.

Изнутри мы набили по мембране рейку 20 × 40, чтобы за обшивкой осталось место для проводки. Зачем нужен этот зазор и какой брусок куда идёт, я смотрела в разборе обрешётки каркасного дома, по нему и считала рейку.

Строганые бруски 20х40 из светлой древесины на голубом фоне: гладкая поверхность до нанесения

Чего панели не делают сами

Панель приходит тёплой. Тёплой стена становится только после стыков. Масло тоже не делает её теплее: оно бережёт доску снаружи от погоды, а за тепло отвечают вата и проклеенные швы. Если в мастерской сквозит из угла, дело не в покрытии фасада.

С чего я начинаю разговор с заводом

Теперь, когда знакомые выбирают каркасные панели, я советую начинать не с цены за квадратный метр. Сначала спросите, что именно приедет: с окнами или без, какой утеплитель, чем закрыта панель снаружи, во что её упакуют. И где она будет лежать, если в день доставки пойдёт дождь.

А вы что проверите первым, когда машина с панелями приедет к вашему участку?

Реальные работы клиентов

Так выглядит дерево под маслом Yachidamo

Лестницы, столешницы, подоконники и фасады наших клиентов — фото и какие масла использовали.

Смотреть все проекты
Что почитать дальше

По этой же теме

ФасадыСравнения#каркасный дом#каркасные панели#мастерская#обшивка
Команда Yachidamo

Команда Yachidamo

Редакция Yachidamo

Статьи готовит команда Yachidamo. Технические данные берём из инструкций по нанесению к нашим маслам.

Подпишитесь на рассылку

Советы по уходу за деревом, скидки и новинки

Нажимая «Подписаться», вы соглашаетесь с политикой конфиденциальности

Защищено Яндекс SmartCaptcha

Рекомендуемые товары

Консультация

Нужна консультация по выбору масла?

Наши эксперты помогут подобрать идеальное решение для вашего проекта

Связаться с нами
