Масло для реставрации деревянной кровли: скат за одно окно
Заказчик махнул рукой в сторону крыши и сказал: освежить, работы на день. Кровля была из лиственничного гонта, серая, пятнадцати лет от роду. Работы вышло на пять заходов, и четыре из них я ставил в календарь по прогнозу, а не по площади.
Меня зовут Сергей, я работаю наружкой: террасы, фасады, ограждения. На крышу выхожу редко и каждый раз пересчитываю, стоит ли.
Масло для реставрации деревянной кровли я подбирал из того, чем крою фасады каждый сезон. Поэтому цифры ниже мои: обмер, хронометраж и одна полоса поперёк ската, которую я оставил по глупости.
Оговорюсь до цифр. Масло кровлю не чинит. Если гонт трухлявый, ряды повело, а снизу тянет сыростью, там работает плотник, а не кисть.
И второе, про высоту. Скат под тридцать пять градусов не рабочее место для человека без обвязки. Дважды за прошлый сезон я отказывался от таких объектов и не жалею.
Заказчик считал крышу с земли, я полез с рулеткой
Крышу мерят по скату. По плану дома она всегда меньше, а кисть ходит не по плану.
Рулеткой набралось так. Два ската по 42 квадрата, вместе 84. Подшивка свесов снизу ещё 11. Ветровые с коньковыми досками и торцы рядов — 6.
Итого 101 квадрат вместо «сотни на глаз». Цифра совпала случайно, состав её — нет. Заказчик держал в голове только скаты.
Дальше арифметика по норме. Расход Decking около 50 миллилитров на квадрат за слой, значит на 101 квадрат в два слоя уходит 10,1 литра.
Литровая банка закрывает 20 квадратов в один проход и 10 в два. Выходит одиннадцать банок. В коробе их шесть, поэтому в заявке короб и ещё пять банок отдельно.

По рознице августа 2026 квадрат в два слоя стоит 384 рубля. На эту крышу — 38 784. Считаю израсходованное, а не закупку: банки в заявке целые, остаток ложится в запас. Одним слоем вышло бы ровно вдвое меньше, 19 392, и материал уместился бы в один короб.
Ещё в обмер идёт то, чего снизу не разглядеть. Нижняя кромка рядов у свеса, торцы досок на фронтоне, изнанка выносов.
Там вода держится дольше всего, там же серость проступает первой. Заказчик про эти квадраты не думает, потому что не видит их.
Экономить второй слой на скате я бы не стал. Вода на кровле стоит дольше, чем на стене, и уходит она вниз, к свесу.
Шесть часов сухого дают сорок два квадрата
Гонт сохнет медленнее фасадной доски. Он лежит внахлёст, и после росы вода стоит в стыках, а не скатывается.
До половины десятого я на скат не выхожу. Проверил тогда рукой в девять: верхние ряды сухие, нижние сырые.
Окно того дня было шесть часов, с 9:30 до 15:30. Дальше по прогнозу шёл фронт. Он и пришёл.
Прогноз я читаю не на день, а на трое суток вперёд. Один сухой день посреди мокрой недели меня не устраивает: скат надо закрыть и оставить в покое.

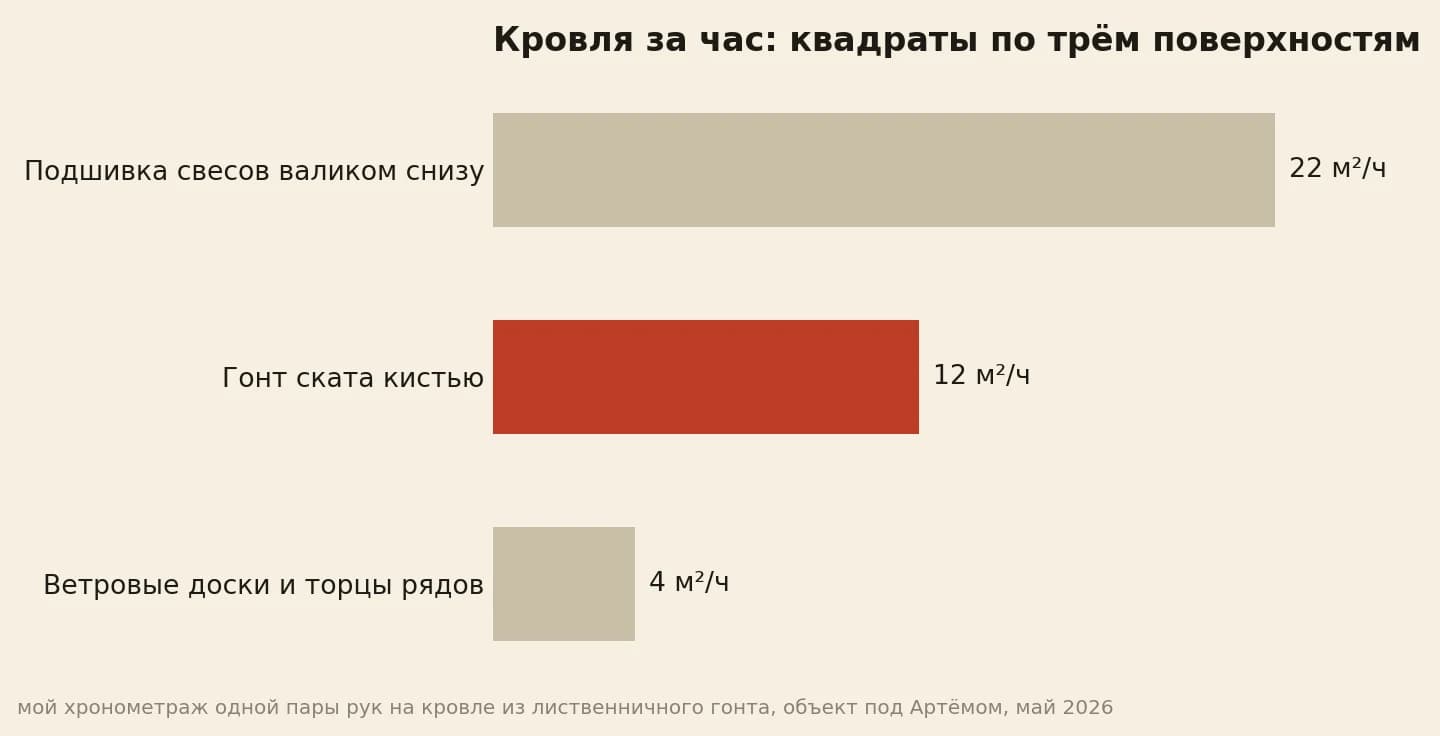

Скорость я знаю по себе. Гонт под кистью идёт по 12 квадратов в час: фактура, нахлёсты, у каждого ряда торец. Гладкую подшивку свесов валиком снизу беру по 22. Ветровые доски и торцы — по 4, там одна кисть и сплошная кромка.

Считаю скат. 42 квадрата по 12 — три с половиной часа под кистью. Плюс подъём, раскладка, уборка.
Шесть часов сухого дают ровно один скат. Ни свесов, ни торцов сверху.
Отсюда и пять заходов. Четыре скатных, по слою на скат. Пятый — свесы и ветровые с торцами, оба слоя разом: одиннадцать квадратов валиком и шесть кистью, часа четыре.
Окно я меряю не в часах. В скатах.
Доступ съедает смену по кусочку
Наверх ведь надо ещё попасть. Леса вдоль фронтона, обвязка, точка крепления у конька, страховочный конец с запасом на перехлёст.
Первая установка забрала полтора часа. Переброска на второй скат — минут сорок, и это время не про масло.

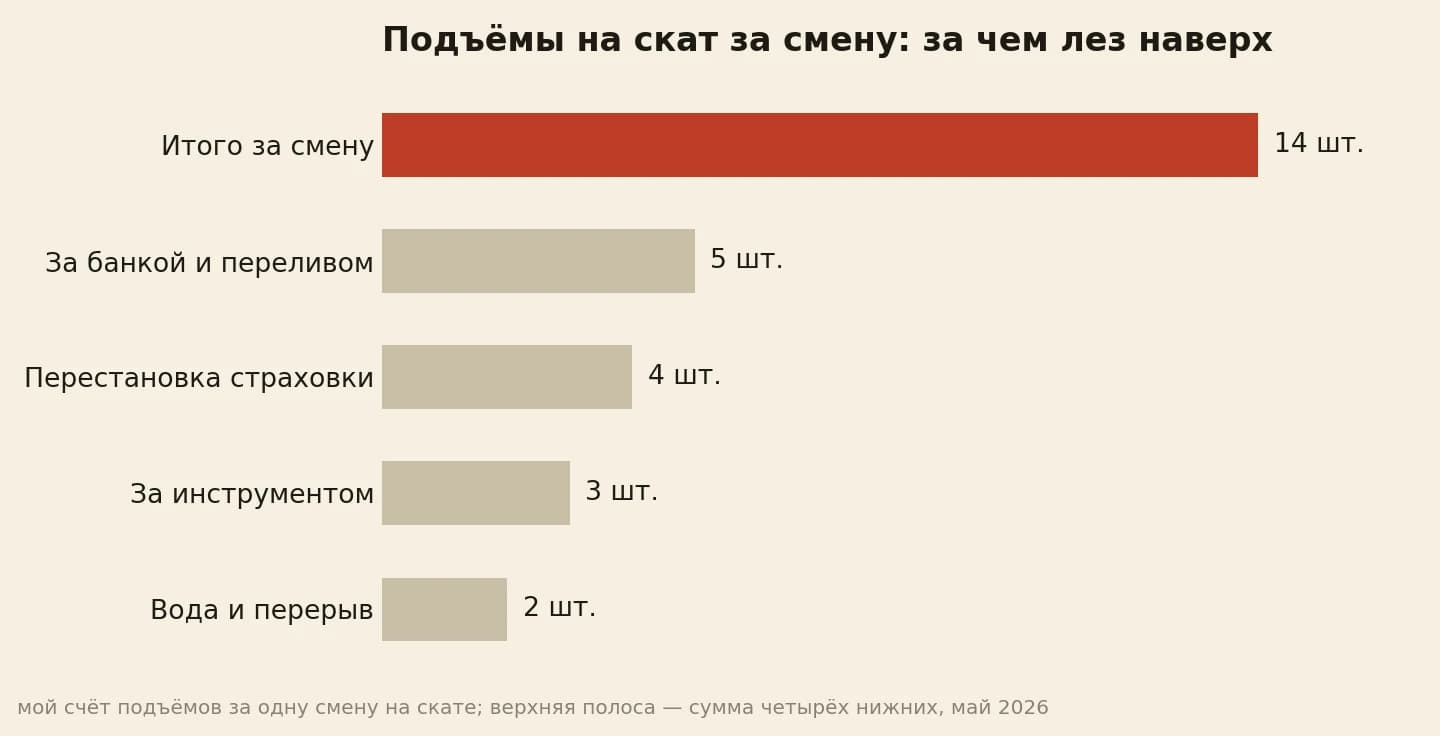

За смену я посчитал подъёмы. Четырнадцать. За банкой и переливом пять, за инструментом три, перестановка страховки с лестницей четыре, вода с перерывом два.

Каждый подъём стоит минут и одного лишнего шанса оступиться на ряду гонта. Приходилось лезть обратно за одной кистью, забытой внизу.
Отсюда правило. Наверх идёт только то, что уйдёт в работу за этот заход. Перелив в малую посудину, банка остаётся у ног лесов.
По скату иду сверху вниз, от конька к свесу. Иначе придётся ступать по свежему, а мокрый гонт под ногой держит хуже сухого.
Помню, как на первой своей крыше я поднял наверх весь запас. Тара стояла на обрешётке, я ходил вокруг неё всё утро, а к обеду задел ногой.
Полоса поперёк ската видна с дороги
Теперь про то, за что мне стыдно.
Однажды я остановил скат на середине. Прошёл 27 квадратов из 42, увидел стену дождя со стороны залива и снял людей вниз.
Граница прохода после высыхания читалась полосой. Не пятном, не разводом. Ровной линией поперёк ската, ровно там, где кисть встала.
С дороги её было видно. Заказчик разглядел раньше меня.
Шлифовка границы с повторным слоем забрала 15 квадратов. Слой один, по 192 рубля за квадрат, — 2 880 рублей материала. Обидно тут не масло. Обидно — второй заход с лесами, которого в смете не было.
Заказчик спросил, нельзя ли просто прокрасить полосу сверху. Нельзя. Граница никуда не денется, она проступит и через новый слой.
Сколько свежий слой держит дождь, я наизусть не называю. Беру из техлиста партии, он лежит в коробе. И планирую так, будто запаса нет вовсе.
С тех пор шов у меня ложится по конструкции. Конёк, ендова, край ряда, ветровая доска. Посреди поля — никогда.
Привычка, с которой я теперь выхожу на крышу
На скат я не поднимаюсь, если окно короче ската. Лучше потерять день ожидания, чем возвращать леса на объект.
И держу в голове, что мелких доработок на кровле не бывает. Любая мелочь тянет за собой леса.
Ту же арифметику на мебели, где переделка стоит часа, а не дня, коллега разбирала в кейсе про дубовый комод.
Если кровли у вас идут потоком, пригодится тара. Decking ездит банками по литру, в коробе их шесть, порог опта 30 000 рублей, на первом заказе снимают десять процентов, склад во Владивостоке или Москве отгружает за 24 часа. Условия лежат в кабинете для партнёров. Хотя на первую крышу я бы взял тест-кит: пять флаконов по 100 миллилитров, выкрасить один ряд гонта и посмотреть на него с земли.
А вы по чему планируете день на высоте: по прогнозу, по площади ската или по тому, сколько успеете поднять наверх?
