Масло для фасада: план обработки на сезон подрядчику
Меня зовут Сергей, я работаю по наружке в Приморье: фасады, заборы, настилы, ограждения. Запрос ко мне приходит от коллег-подрядчиков ровно в таком виде: масло для фасада план обработки на сезон. Просят не теорию, а график, по которому можно ставить людей и заказывать материал.
Раньше я строил такой график вперёд, от апреля. Считал, что сезон тянется до октября, семь месяцев, и делил объекты примерно поровну. Два раза подряд у меня разъезжались сроки, и оба раза по одной причине. Календарь есть, а рабочих дней в нём меньше, чем кажется с дивана.
Ниже мой план целиком: два окна под кисть, пауза между ними, расчёт материала под портфель объектов и заявка в опт двумя отгрузками. Считаю по Exterior Wood Finish, цены розничные, срез августа 2026 года.
Масло для фасада: план обработки на сезон начинается не с календаря
План у меня начинается с одной строки в карте нанесения, а не с месяца. Строка скучная: влажность воздуха не выше 80%, температура воздуха и поверхности от +10 до +30 °C. Там же сказано работать в сухую погоду и исключить осадки на время высыхания.
Теперь кладу рядом климатическую норму по Владивостоку.
| Месяц | Влажность воздуха | Средняя температура | Что стоит у меня в плане |
|---|---|---|---|
| Апрель | 67% | 5,3 °C | подготовка, доска в штабель |
| Май | 76% | 10,0 °C | первое окно, кисть |
| Июнь | 87% | 13,8 °C | первое окно закрывается |
| Июль | 92% | 18,1 °C | пауза, мойка и шлифовка |
| Август | 87% | 20,0 °C | пауза, разбор поставки |
| Сентябрь | 77% | 16,3 °C | второе окно, кисть |
| Октябрь | 65% | 9,2 °C | второе окно, финиш сезона |
Три месяца из семи стоят выше потолка в 80%. Апрель формально сухой, но средняя температура 5,3 °C сидит ниже нижней границы, и доска после зимы холодная внутри, сколько бы солнце ни грело её снаружи.
Оговорюсь честно. Средняя по месяцу не приговор конкретному дню: в июне у нас случаются сухие недели, и я в них работаю. Но ставить на такие недели основную массу объектов я перестал.
Ещё про температуру поверхности. В карте нанесения она стоит рядом с температурой воздуха не для красоты. Южная стена под солнцем уходит заметно выше воздуха, состав на ней схватывается раньше, чем я успеваю снять излишки, и на доске остаются глянцевые полосы. Проверил я это на собственной шкуре в августе. С тех пор в плане каждой смены записано, с какой стороны дома она начинается.
Два окна и муссонная пауза: что показывают осадки
Влажность объясняет, почему состав сохнет медленно. Осадки объясняют, почему бригада вообще не выходит.
Месячные нормы я свернул в четыре блока. Ровно так, как режу сезон.

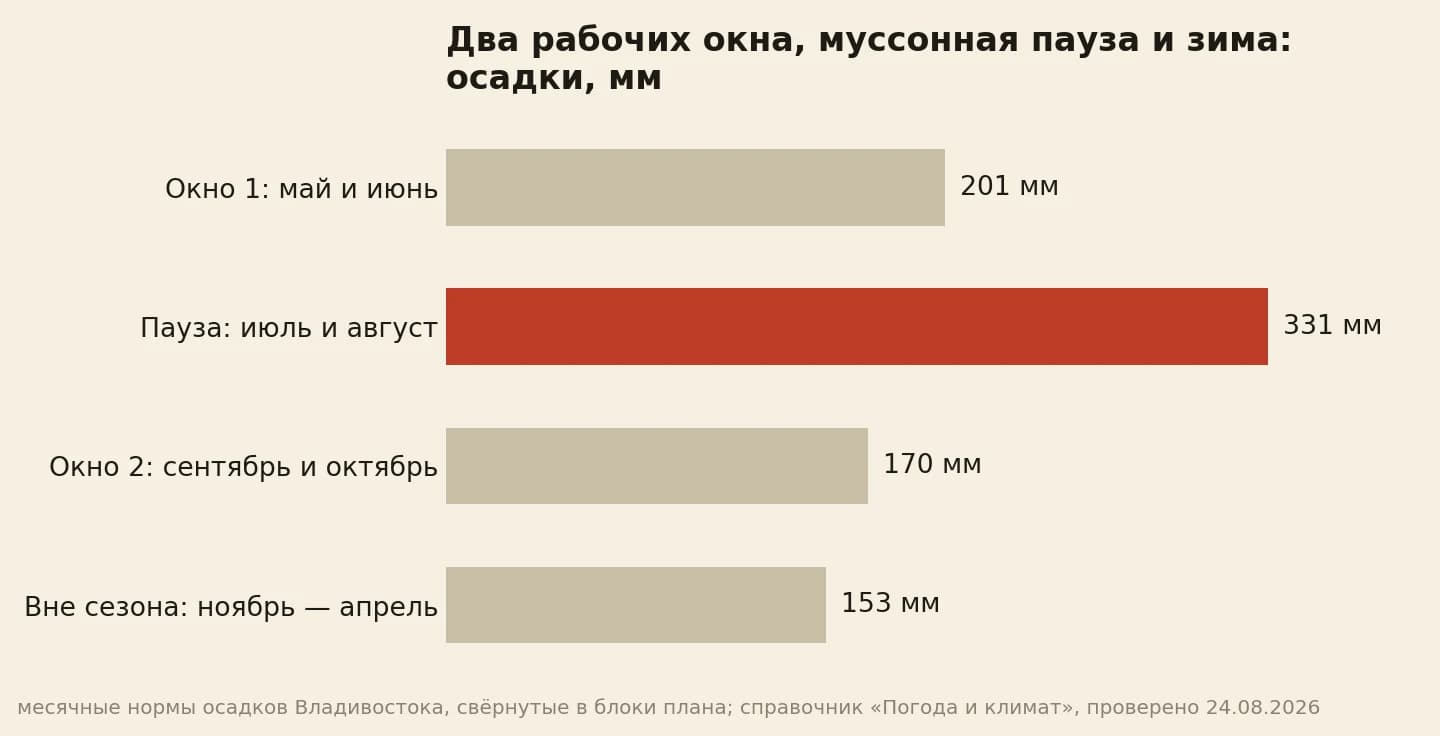

201 миллиметр приходится на май с июнем. 331 на июль с августом. 170 на сентябрь с октябрём. Середина лета собирает больше воды, чем оба рабочих окна вместе.
Вот и весь скелет. Не семь месяцев подряд, а два окна и пауза между ними. Межсезонье с зимой добирают ещё 153 миллиметра, но там обсуждать нечего: заморозки.
Одна оговорка про тайфуны. Норма не обещает, что вода придёт равномерно; у нас она приходит стеной за пару суток. Поэтому внутри окна я держу запас смен на каждый объект. Однажды я его не заложил и потом объяснял заказчику, почему сдача уехала.
Три порога перед кистью, которые я проверяю на каждом объекте
Окно в календаре ещё не значит, что можно работать. У меня три порога, и прохожу я их по очереди.
- Влажность древесины. Потолок по карте нанесения — 18%. Меряю влагомером в нескольких точках стены, обязательно в нижнем ряду у отмостки.
- Влажность воздуха. Потолок тот же, 80%. Смотрю не прогноз на неделю, а показание на утро смены.
- Температура воздуха и поверхности. От +10 до +30 °C. Южная стена в августе к полудню уходит выше, и бригада перекидывается на теневую сторону.

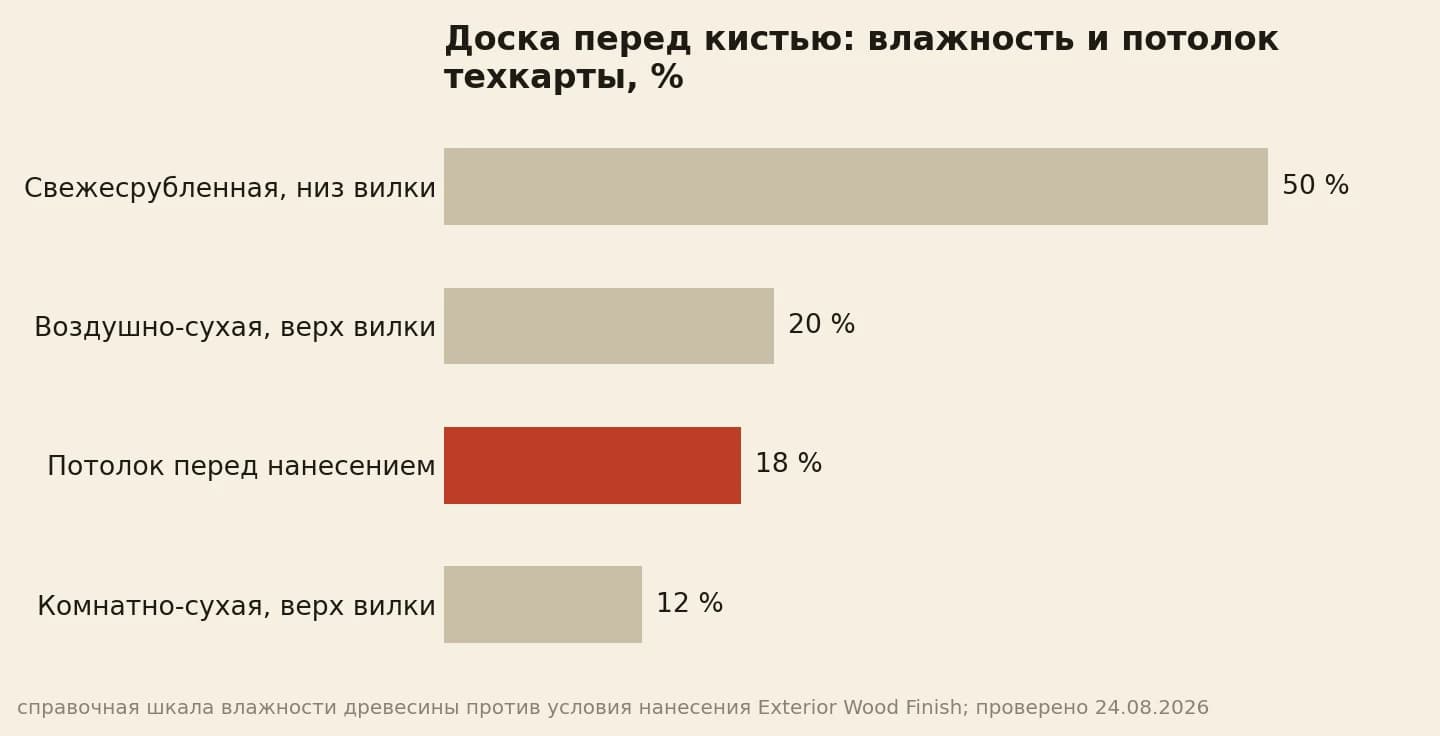

Про доску скажу отдельно, потому что здесь план рвётся чаще всего. Воздушно-сухой пиломатериал держит от 15 до 20% влаги.

Свежесрубленная доска даёт 50% и выше. Комнатно-сухая держит 12%. А между ними лежит та самая воздушно-сухая, верх которой стоит выше потолка в 18%. Привозят на объект именно её.
Поэтому сушка у меня записана в план отдельной строкой, а не подразумевается. Она и съедает окно чаще любого дождя.
Дальше идёт сама технология, и она тоже занимает время. Состав выдерживается на поверхности 15–30 минут, потом излишки снимаются сухой безворсовой тканью. На высыхание уходит 24–48 часов, на полную полимеризацию до 7 дней. Всё это время осадки на фасаде мне не нужны.
Выдержка в двух окнах ведёт себя по-разному. В мае, когда воздух держит около 10 °C, состав сидит на поверхности ближе к верхней границе, и снимать излишки бригада идёт позже. В сентябре при 16 °C наоборот. Одни и те же люди на одном и том же фасаде работают в разном темпе, и в графике смен это приходится закладывать заранее.
Масло для фасада на весь сезон: план обработки двумя волнами и расчёт материала
Теперь материал. Портфель прошлого сезона разложился у меня так.
| Строка плана | Площадь | Слоёв | Масло | Банки 0,5 л |
|---|---|---|---|---|
| Волна 1, май и первая половина июня | 265 м² | 2 | 26,5 л | 53 |
| Волна 2, сентябрь и октябрь | 340 м² | 2 | 34,0 л | 68 |
| Подновление сданных фасадов | 180 м² | 1 | 9,0 л | 18 |
| Весь сезон | 785 м² | 69,5 л | 139 |
Считается это в одно действие. Норма у нас одна на всю линейку: около 50 мл на квадрат в слой. Литровая банка кроет 20 м² в слой и 10 м² в два, полулитровый Exterior — 10 и 5 соответственно.
Дальше округление до тары. Опт-короб Exterior везёт 12 банок, это 6 литров. 139 банок делятся на 12 с остатком, выходит 12 коробов, 144 банки, 72 литра. Хвост в 5 банок уезжает в следующий сезон на подновления.
По рознице 139 банок стоят 339 994 ₽. На квадрат в два слоя выходит 489 ₽, в один слой 245 ₽. Эти два числа я держу в смете двумя строками, чтобы заказчик видел удвоение заранее, а не в середине работ.
Заявку я отправляю двумя отгрузками, под каждую волну свою. Первая приезжает в апреле, вторая в конце августа. Так партия не стоит у бригады полгода и не ловит меня в дефиците в сентябре, когда за материалом идут все разом.
Почему не одной поставкой. Деньги за первую волну заказчики закрывают к июлю, и вторая отгрузка едет уже с них. Плюс короба не занимают полбытовки, а бытовка у бригады одна на все объекты сразу.
Порог опта начинается от 30 000 ₽, и сезонная заявка перекрывает его с запасом даже одной волной. На первый заказ идёт скидка 10%. Отгрузка со склада за 24 часа, складов два: Владивосток и Москва.
Если материал вы ещё и продаёте заказчику отдельной строкой, партнёрская маржа доходит до 40–45% от розницы. Фасовки и цены лежат в оптовом каталоге, доступ открывается после регистрации юрлица. Там же можно запросить прайс под свой сезонный объём.
Июль и август: чем занять паузу, чтобы не потерять окно
Пауза не равна простою. У меня она забита плотнее, чем само окно.

Вот что уезжает в июль и август:
- мойка и шлифовка фасадов, которые идут во вторую волну;
- штабелевание новой доски под навесом на прокладках, чтобы к сентябрю она вышла на свои проценты;
- покрытие планкена прямо в штабеле, вместе с изнанкой и торцами;
- разбор сезонной поставки и раскладка коробов по объектам;
- выкраска на породе заказчика бесплатным тест-китом, 5 флаконов по 100 мл, пока никто никуда не бежит.
Про покрытие в штабеле скажу подробнее. Пока доска лежит на прокладках, у неё доступны все четыре стороны, и торцы получают состав нормально, а не мазком с лестницы. После монтажа остаётся один проход по месту, и он укладывается даже в короткое окно. Общий расход тот же, меняется только очерёдность.
Столкнулся я с этим случайно, на заборе из палубной доски: монтаж сдвинули, и красить пришлось в штабеле. Осенью тот забор выглядел ровнее соседнего объекта, крашенного по месту.
Что этот план не удержит
Рамку очерчу честно, без красивых обещаний.
Масло не вечное. Южная и западная стороны выцветают заметно раньше северной, и подновление я закладываю в план каждый сезон, а не тогда, когда фасад уже посерел. Ради этого в таблице стоит отдельная строка на 180 м².
План не отменяет погоду. Если стена не вышла на свои проценты по влажности, объект переносится, и спорить с влагомером я не берусь.
Масло не делает мягкую породу твёрдой и не заменяет подготовку. На грязный или залакированный фасад оно не ляжет, сколько его ни лей.
Ещё оговорка про слои. По карте нанесения на Exterior стоит от 2 до 3 слоёв, а весь расчёт выше я веду по двум. Третий на фасаде нужен редко: на торцах, на нижнем ряду у отмостки, на южной стене старого дома, который пил воду не один год. Такой объект я закладываю отдельной строкой и считаю по факту выкраски, а не по средней норме.
И последнее. В папке на телефоне у меня лежит файл, который так и называется: масло для фасада план обработки на сезон. Он живой, после каждого объекта я правлю в нём площади и даты. Смету по одному брусовому дому разбирал отдельно, там весь путь от периметра до рублей: расход масла на фасад дома из бруса.
А как режете сезон вы: по объектам или по погоде?
